加古郡M様邸リノベーション工事
断熱と耐震にこだわったリノベーション
地域別|すべて
建築中レポート
- 1. 2024年11月19日
-

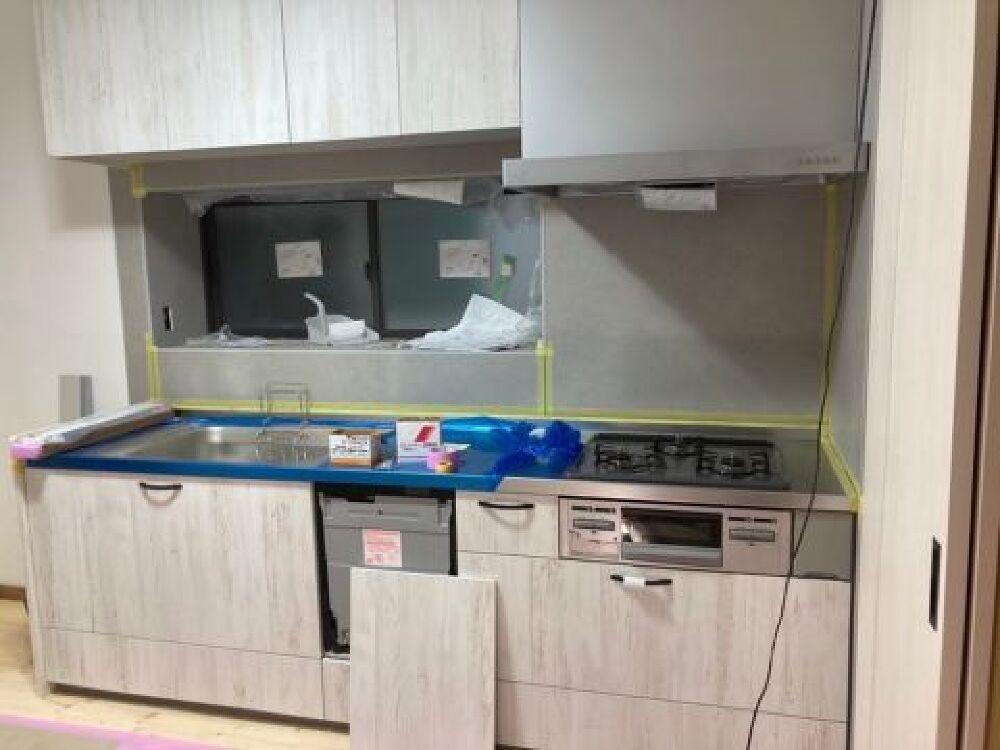

キッチン取り付け

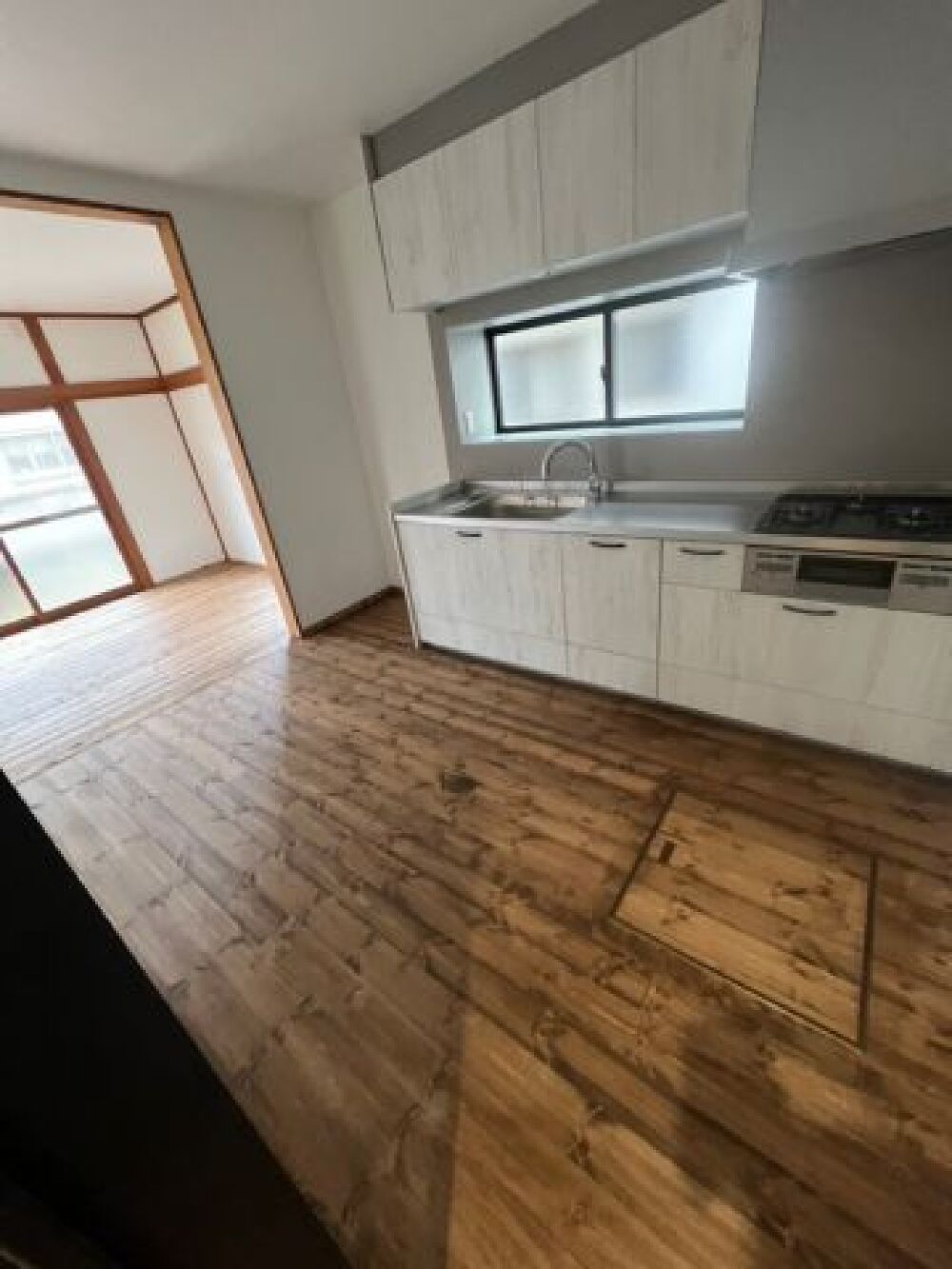

キッチン取り付け完了しました。
白い木目がかわいいです。
- 2. 2024年11月17日
-
玄関収納取付
玄関収納の組立、取り付けが完了しました。
玄関収納は物件を購入した時に備え付けられていたものを使用する予定でしたが、小さかったため大きな玄関収納に取り替えました。
- 3. 2024年11月15日
-

キッチン施工準備
もうすぐキッチンを組み立てる予定です。
その前にキッチンパネルを取り付けました。
- 4. 2024年11月13日
-

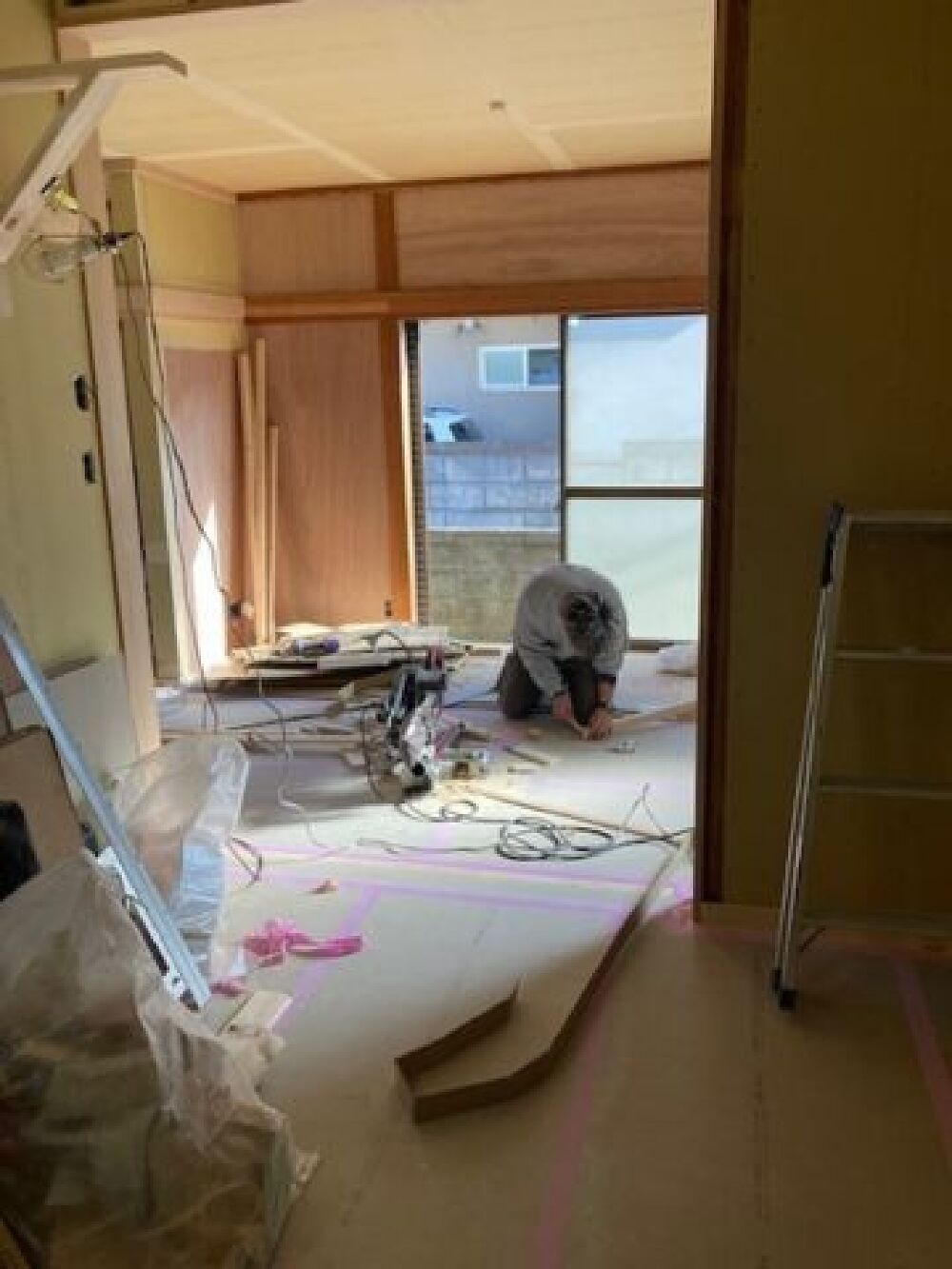

造作工事追い込み
断熱と耐震にこだわったリノベーションの造作工事もいよいよ追い込みです。
巾木などを取り付けていきます。
- 5. 2024年11月12日
-

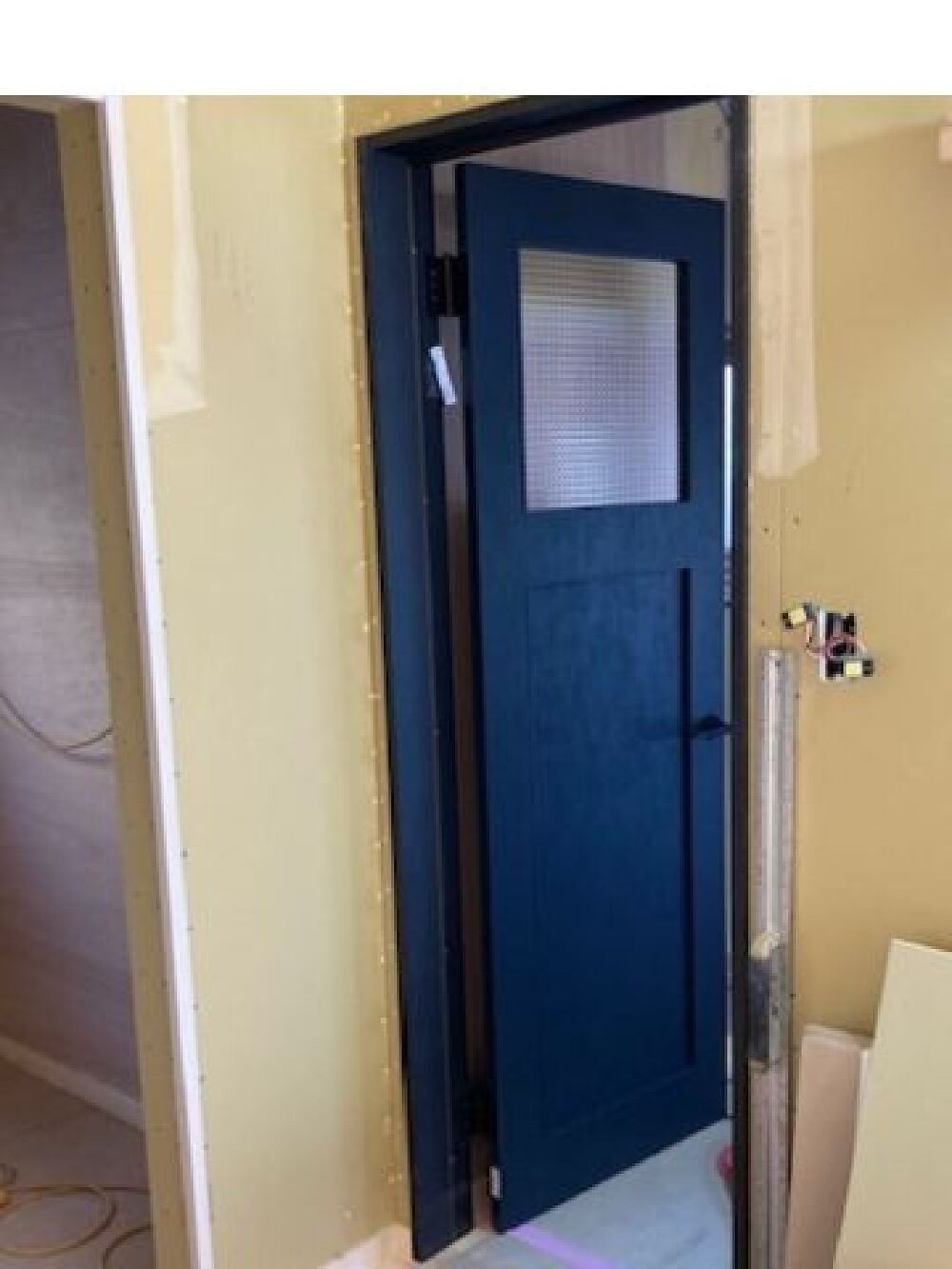

建具取り付け
内装の建具の取り付けが完了しました。
濃紺のドアがかっこいいです。
- 6. 2024年11月05日
-

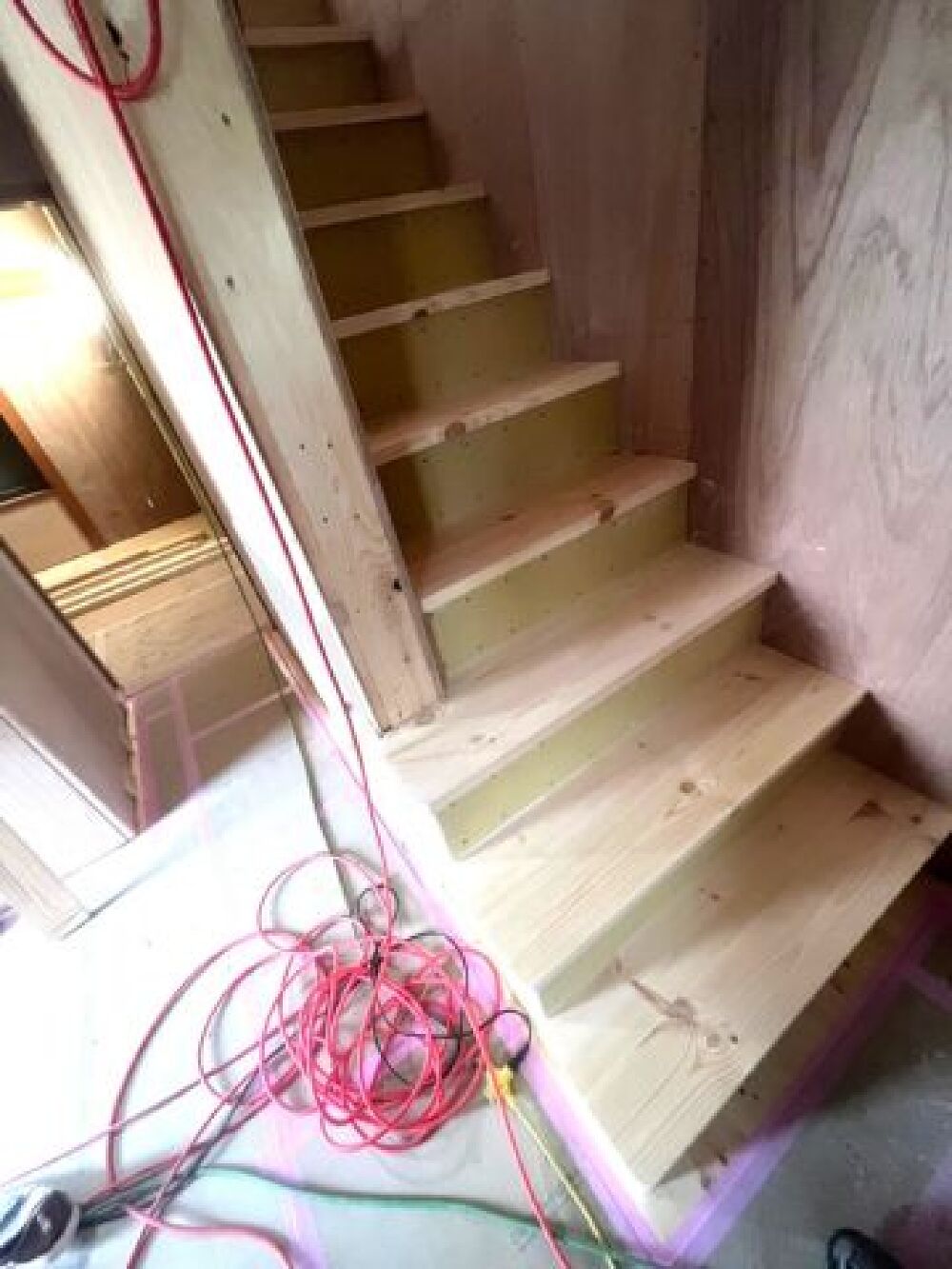

階段完成
階段が完成しました。
無垢材を使った造作階段です。
やわらかい雰囲気が写真からも伝わってきます。
- 7. 2024年11月04日
-

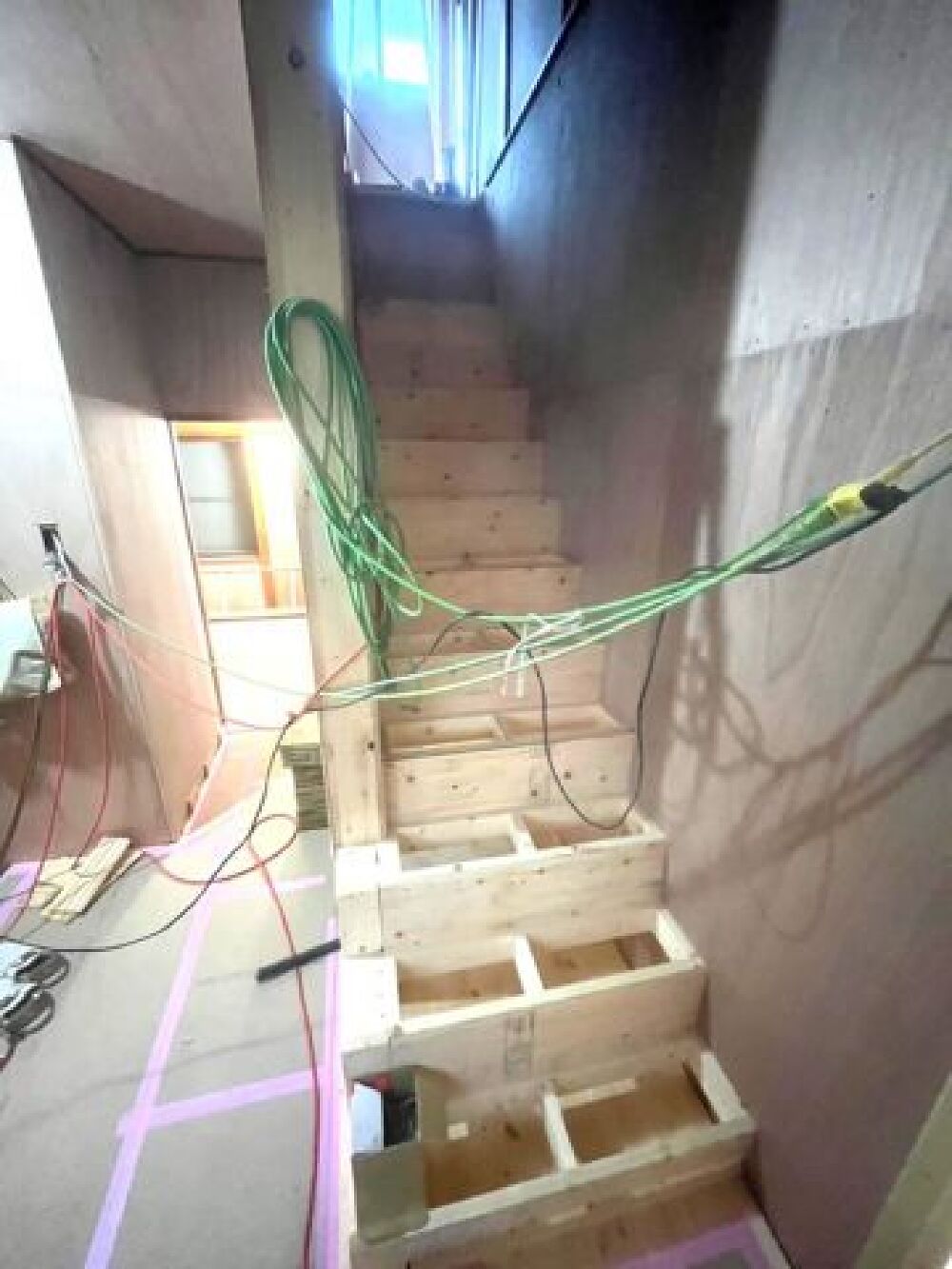

階段下地
階段の墨だしもおわり、下地を組みました。
ケーアイリビングの階段は既製品のユニット階段ではなく造作階段なので下地から組まなければいけません。
ちょっと雰囲気のある階段になります。
- 8. 2024年11月03日
-
階段準備
階段を架け替える準備をしました。
壁に段板の墨付けをしています。
- 9. 2024年11月01日
-
フローリング施工
フローリングの施工が順調に進んでいます。
既製品のフローリングは幅が300mmなので早く貼ることができますが、無垢材のフローリングは約100mmの幅しかないので施工に時間がかかります。
- 10. 2024年10月30日
-

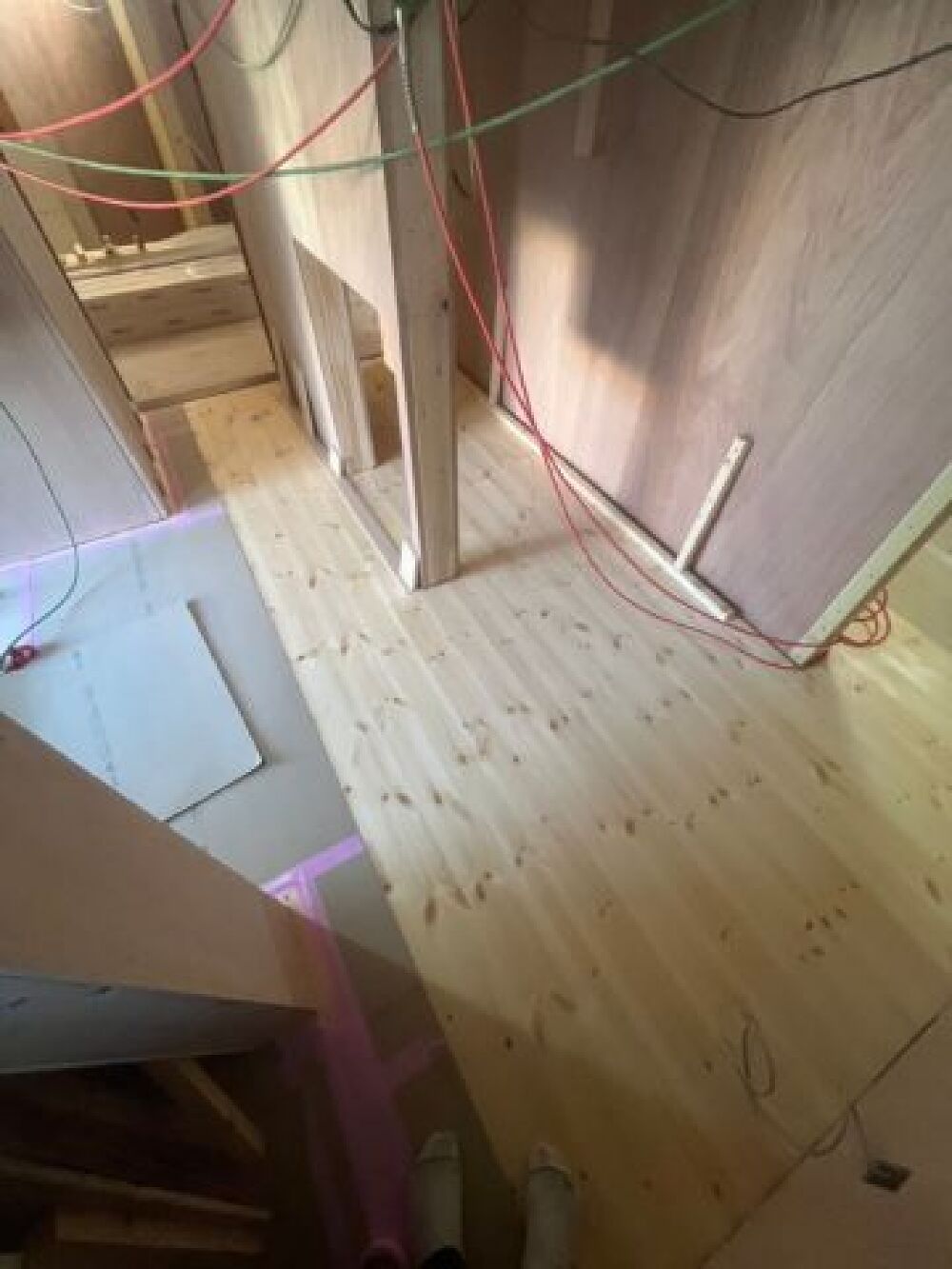

フローリング施工

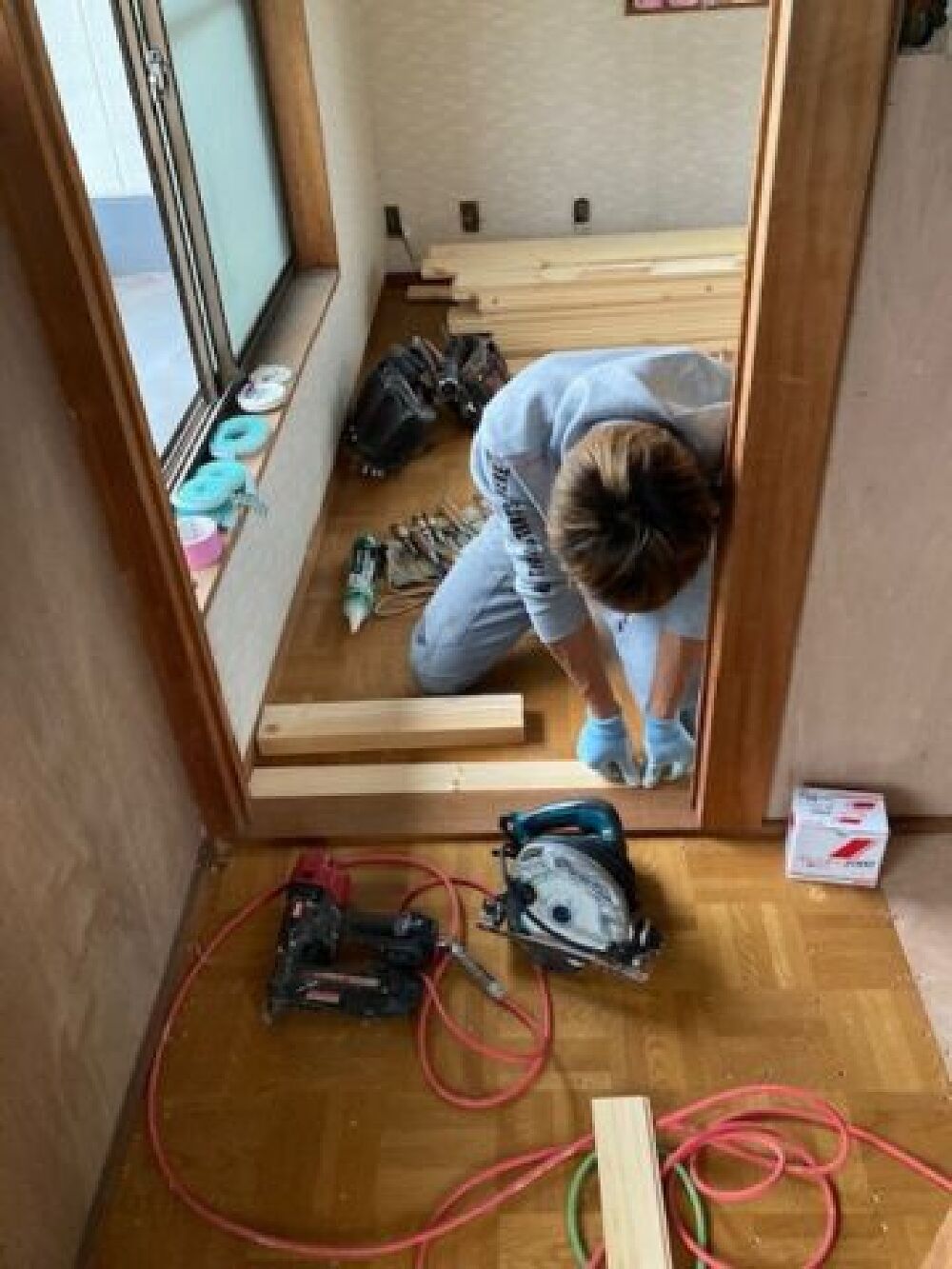

丸山大工が洋室のフローリングを貼り始めました。
採用したのはパインの無垢フローリングです。
現場にはパイン材の香りが充満しています。
良い香りです。
- 11. 2024年10月25日
-
壁合板施工

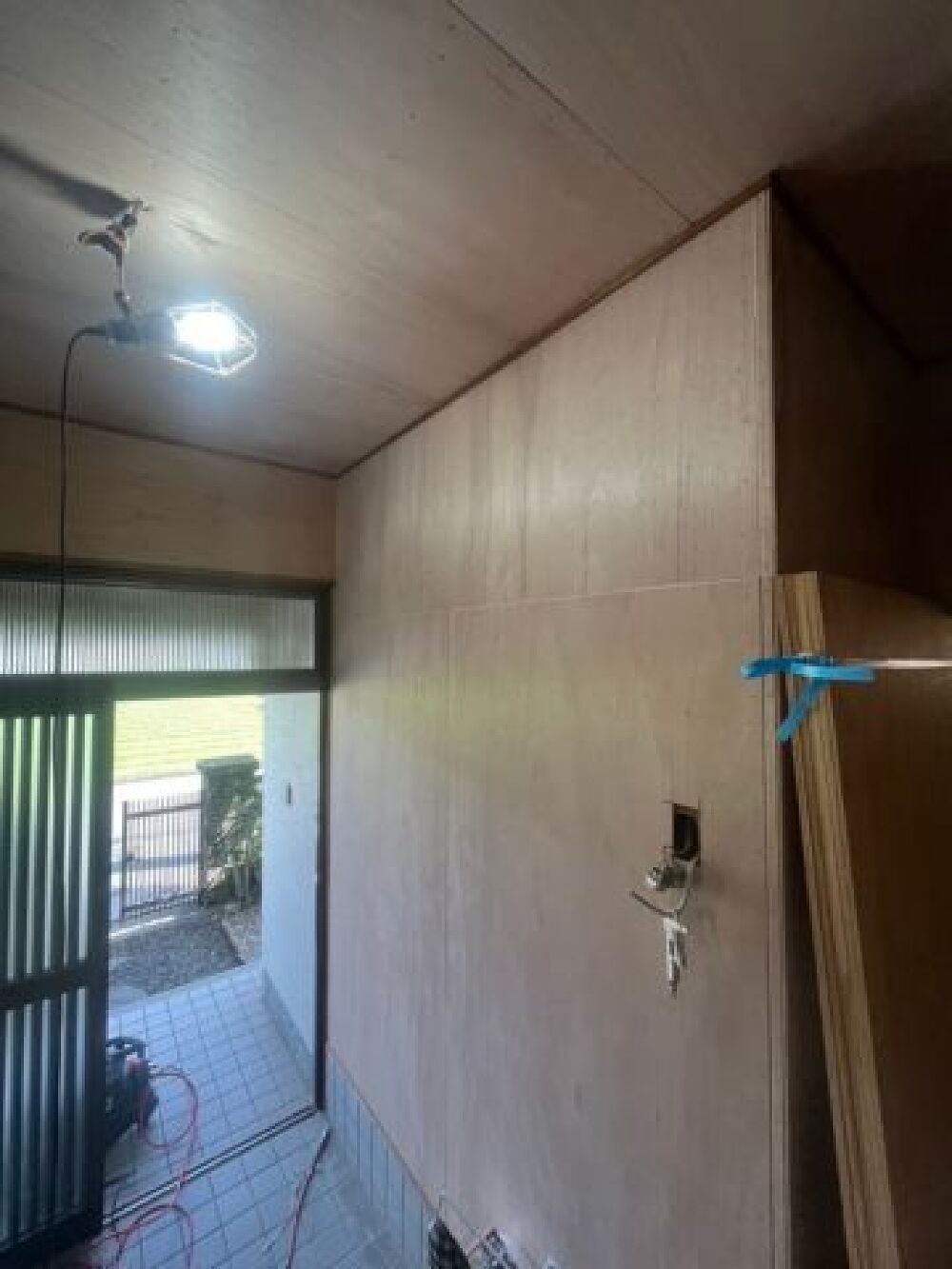

玄関ホールの壁合板の施工が完了しました。
玄関ホールはもともとプリント合板でしたが古い感じが否めないのでやり替えることにしました。
- 12. 2024年10月15日
-

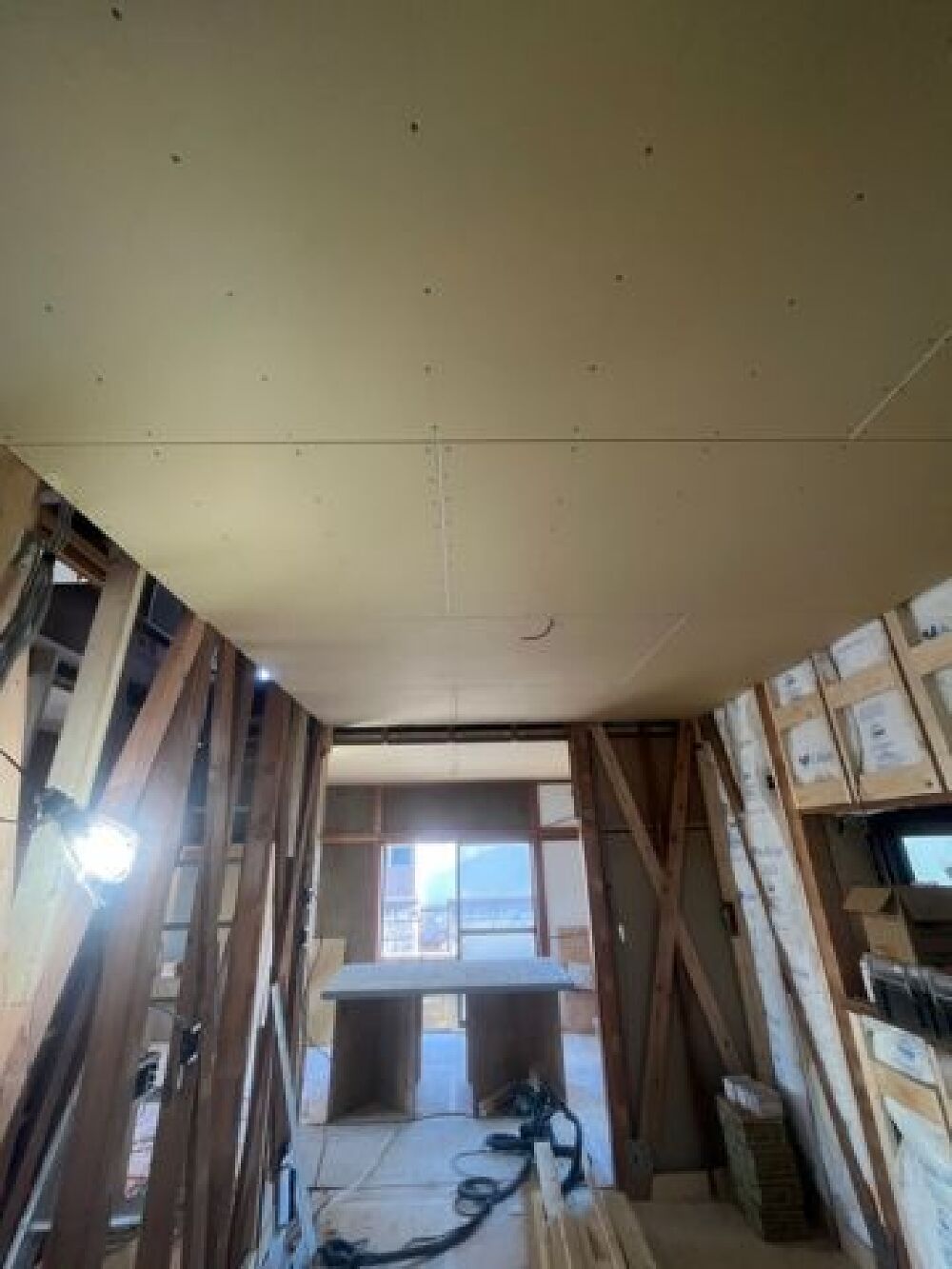

天井石膏ボード施工
天井の石膏ボードの施工が完了しました。
- 13. 2024年10月13日
-

天井断熱
天井の断熱工事が始まりました。
高性能グラスウール155mm+140mm 合計295mmの厚さの断熱材です。
新築にも負けない小屋裏断熱です。
- 14. 2024年10月08日
-

フローリング下地

和室にフローリングを貼るための下地の施工が完了しました。
水平もチェックしてばっちり仕上がりました。

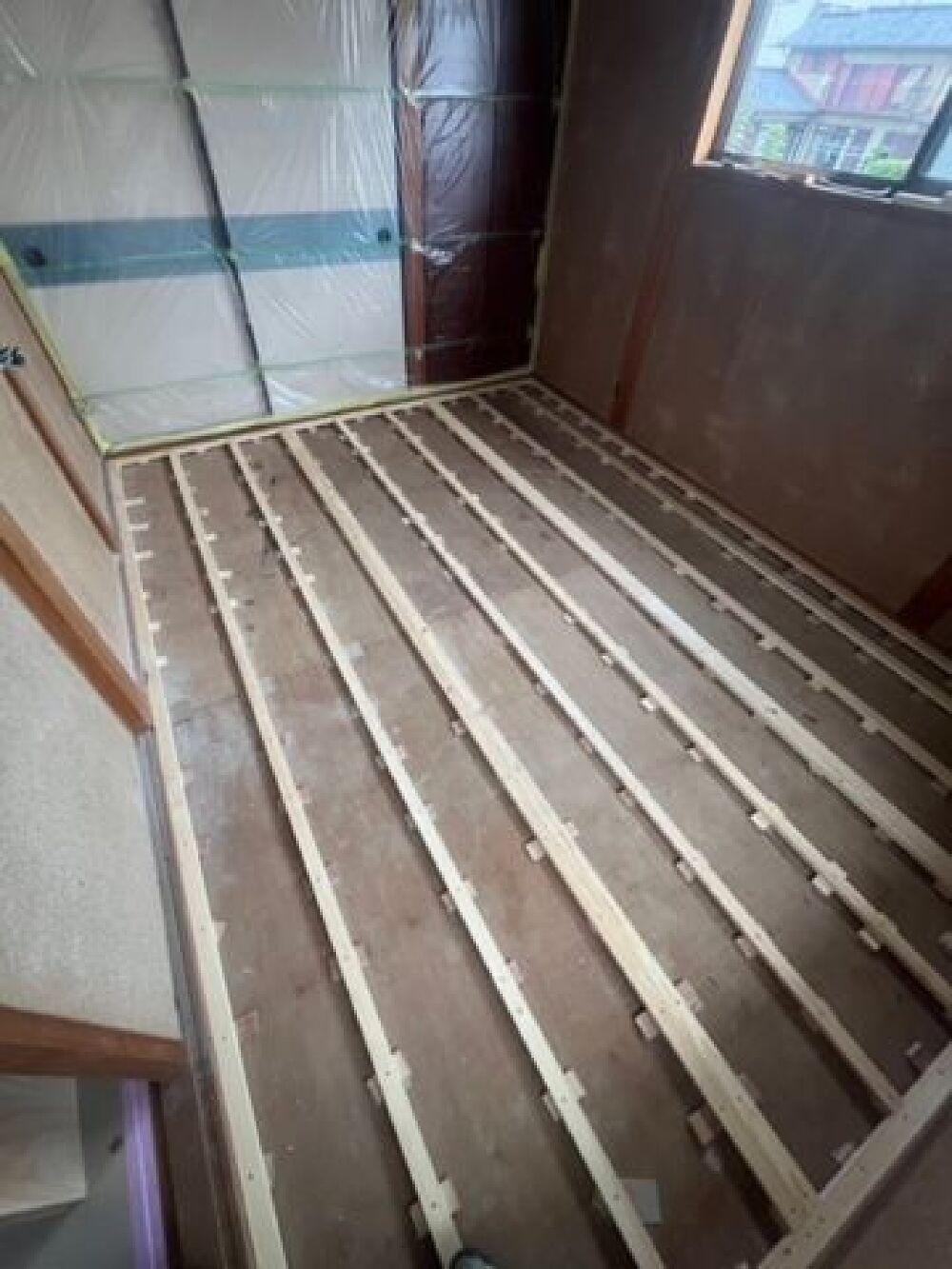

- 15. 2024年10月07日
-
和室床上げ
2階の和室の床をフローリングにするための床上げ工事が始まりました。
既設の下地の合板にビスで増し締めした後、水平になるようにレベルを調整しながら床上げ用の根太を施工します。
- 16. 2024年10月05日
-

耐震工事
耐震工事を行いました。
使用する耐震建材はダイケンのかべ大将です。
真壁で長押があっても耐震補強のできる優れものです。
住宅は安心・安全が一番ですね。
- 17. 2024年10月02日
-
金物補強
柱に金物を取り付けて補強しました。
ほぞだけでは引き抜きの強度が弱いため金物で補強するのです。
- 18. 2024年09月20日
-

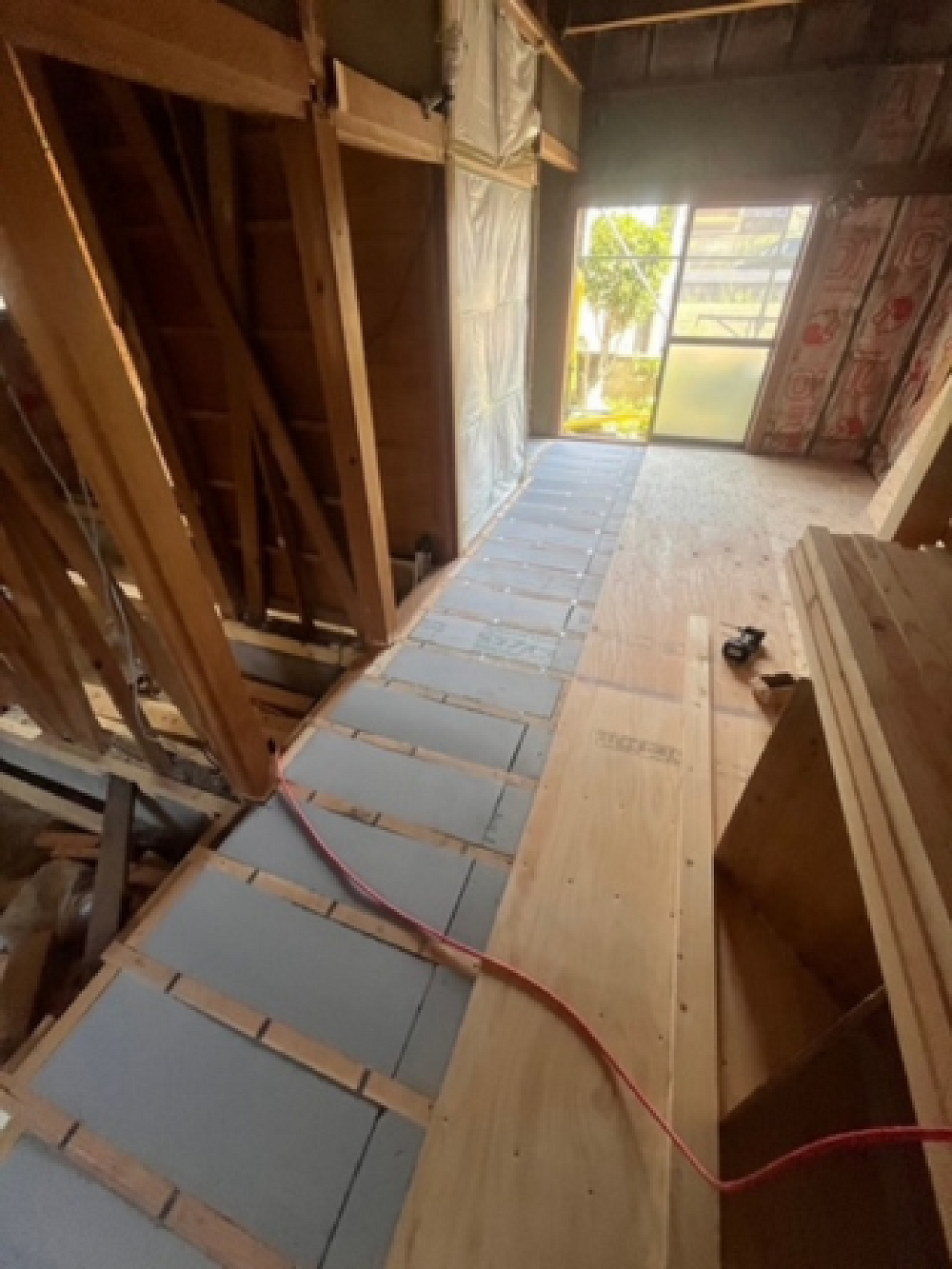

気密工事

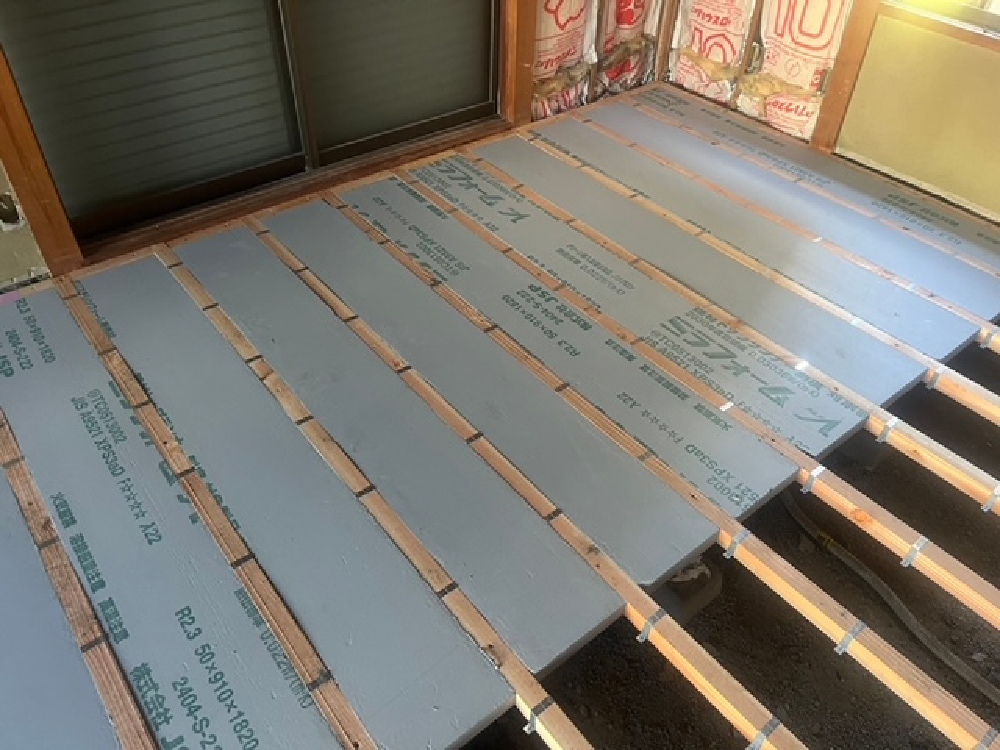

床下の断熱材の施工が完了しました。
配管廻り施工はどうしても隙間が出来てしまします。
そういった場所にはウレタンフォームを充填して隙間をなくします。
- 19. 2024年09月17日
-
床合板施工

床合板の施工が始まりました。
まずは材料を置くためのスペースを確保するために一部だけ施工しました。
- 20. 2024年09月15日
-

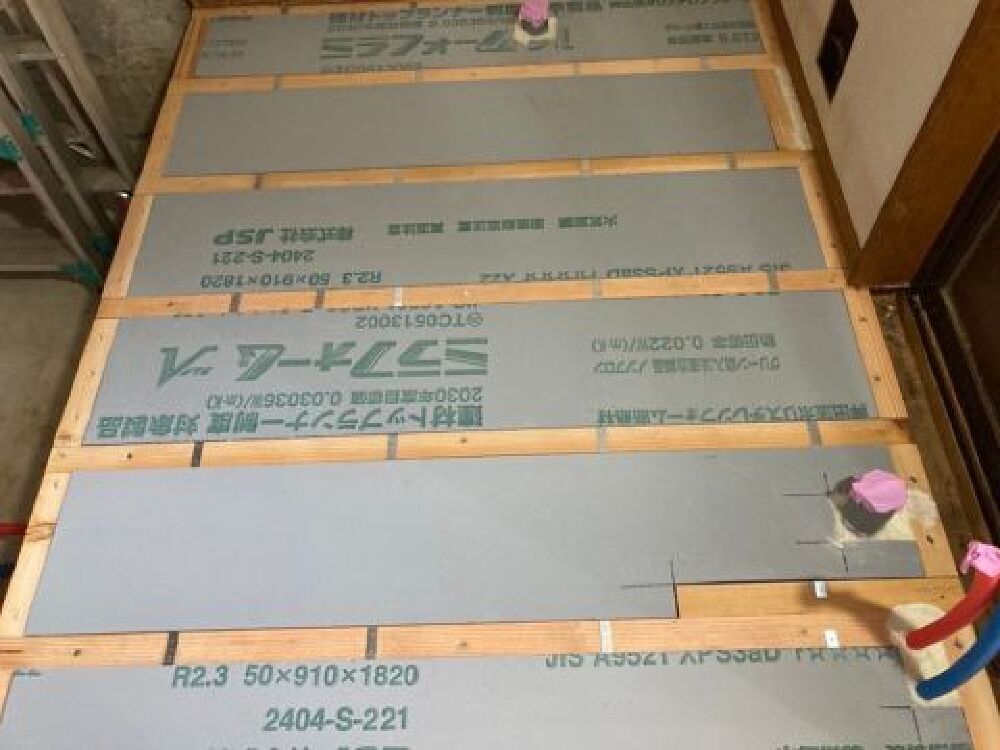

床下断熱材施工
床下の断熱材の施工が始まりました。
採用した断熱材はミラフォームラムダの50mm厚のものです。
一般的なポリスチレンフォームⅢ種の断熱材の熱伝導率が0.028以下に対してミラフォームラムダは0.022以下です。
ポリスチレンフォームⅢ種の65mm厚に相当します。
- 21. 2024年09月12日
-
エコボロン施工

根太の施工が終わりホウ素から出来ている防蟻薬、エコボロンを散布しました。
従来の農薬系の薬剤ではなく自然の中にあたりまえにあるホウ素を散布するので自然にも体にも優しい防蟻薬です。
- 22. 2024年09月09日
-
床根太施工
土台と大引きの上に根太を施工しました。
最近の新築は土台と大引きの上に直接構造用合板を施工しますが、少し前まではこのように根太を敷いて床組みをしていました。
- 23. 2024年09月08日
-

大引き施工
既設の床を解体して新たに床組みを行います。
まずは大引きの施工が完了しました。
- 24. 2024年09月04日
-
床組み
解体工事もほぼ終わり床組みが始まりました。
レーザーで水平を確かめながら奥付の木材を取り付けていきます。

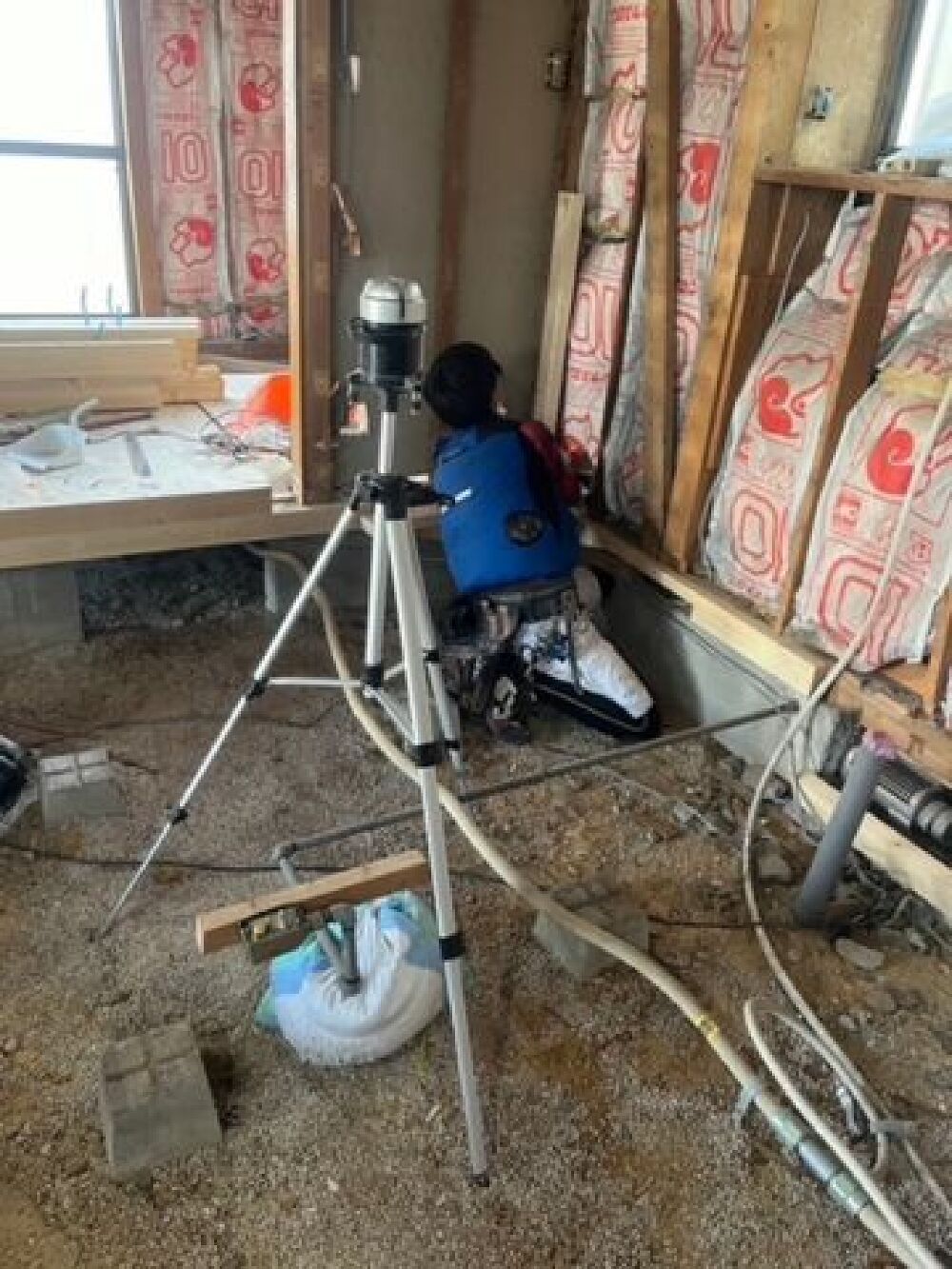

- 25. 2024年09月03日
-

解体工事
室内の解体工事が順調に進んでいます。
階段も撤去されてなくなっています。
登りやすい階段に生まれ変わる予定です。
- 26. 2024年08月24日
-

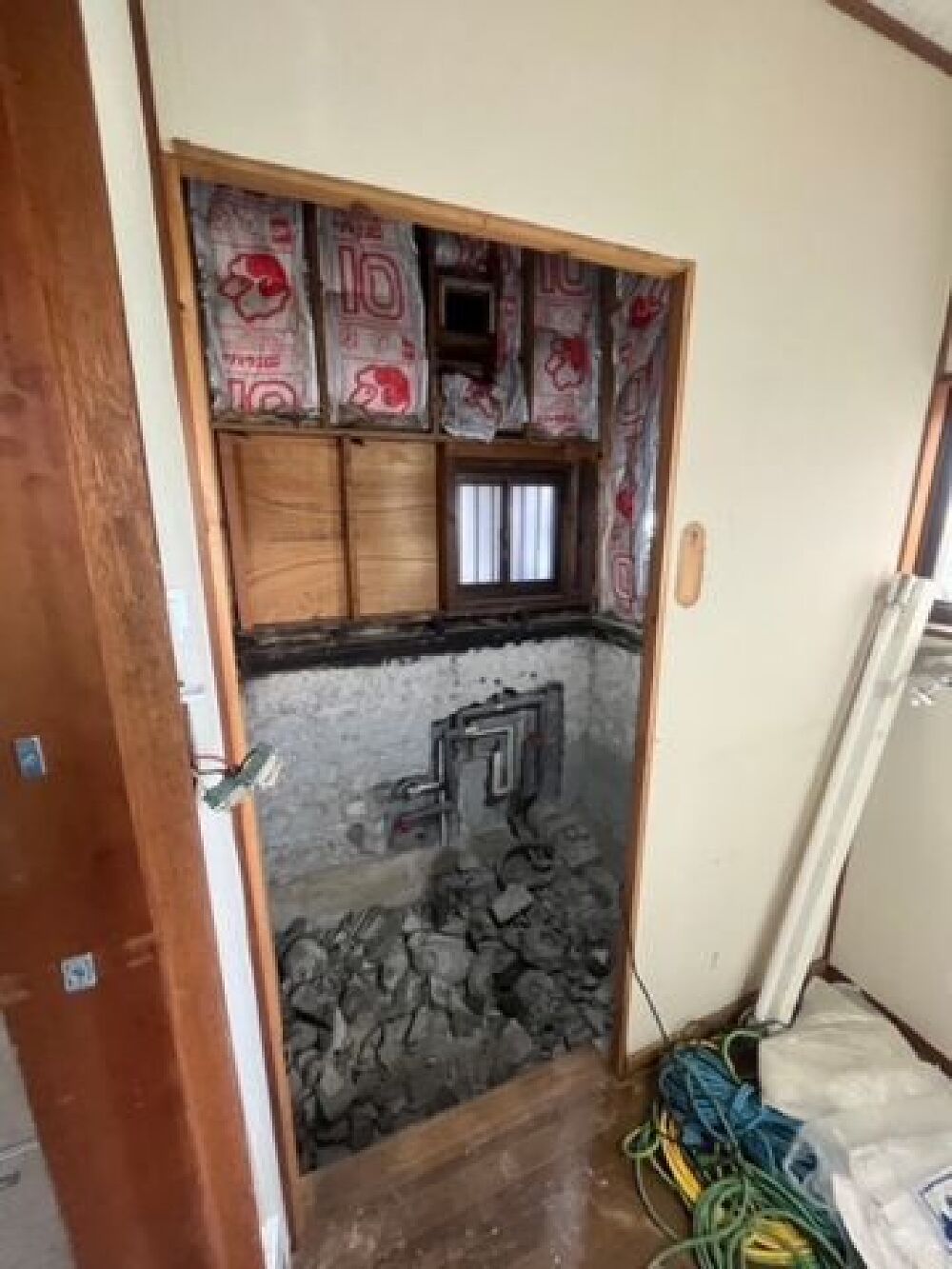

浴室解体
浴室の解体が始まりました。
タイルのお風呂のため斫りながら解体していきます。
とても大変な作業なのです。
- 27. 2024年08月22日
-
室内解体工事

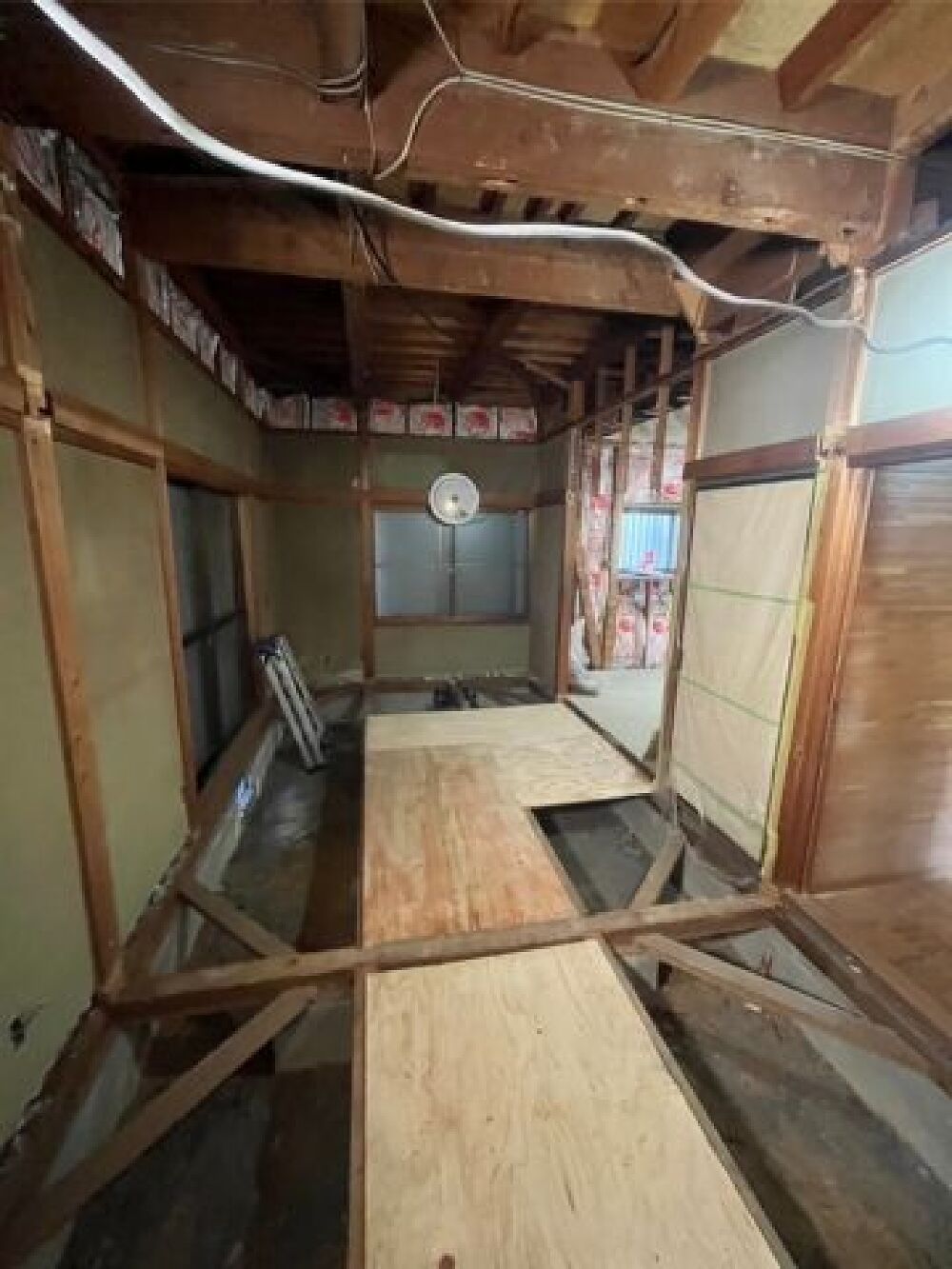

室内の解体工事が順調に進んでいます。
写真は1回の和室の天井と床を撤去したものです。
合板は歩く通路を確保するために敷いています。
- 28. 2024年08月20日
-

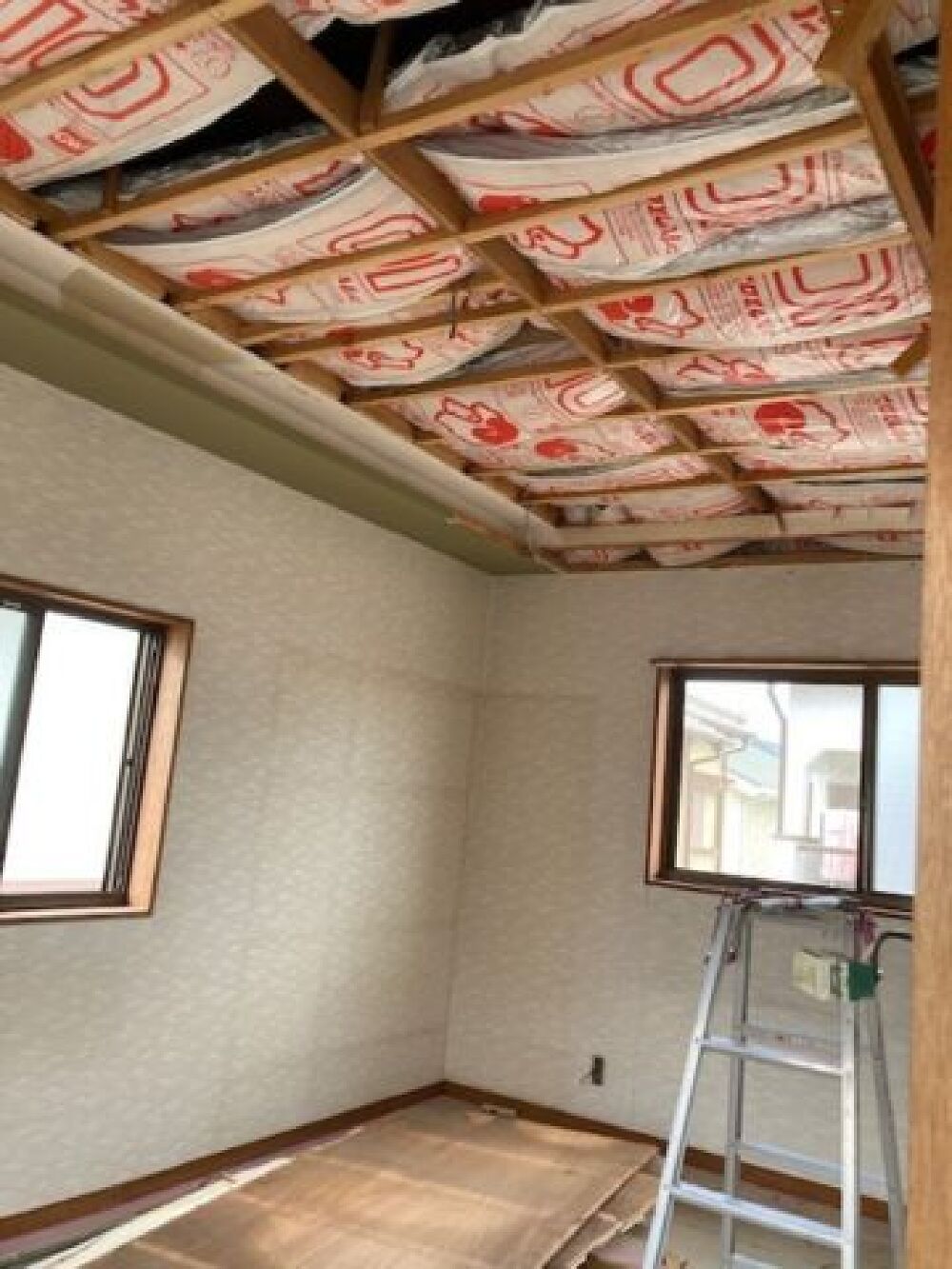

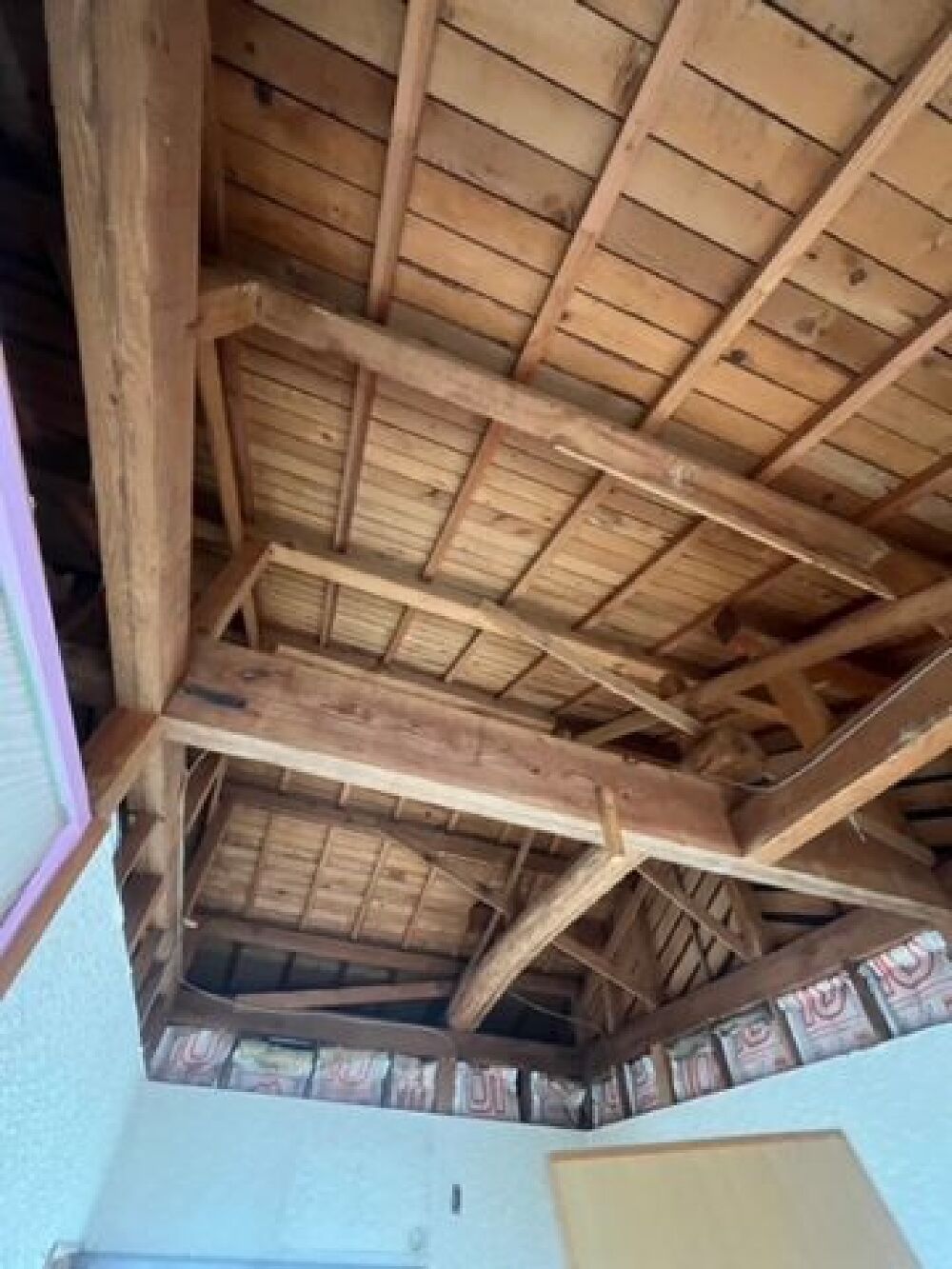

2階天井解体
2階洋間の天井が撤去されました。
小屋組みがあらわになりました。
なんだかワクワクしますね。
- 29. 2024年08月18日
-

解体工事始まりました。
解体工事が始まりました。
はじめは2階の洋間の天井からです。
写真の断熱材は既設のものです。
断熱材の間にすき間がありこの部分が断熱欠損になります。
当時はこれで良かったのですが今ではダメな施工です。
- 30. 2024年08月17日
-
播磨町リノベーション工事が始まります。
播磨町であらたにリノベーション工事が始まります。
今回は断熱と耐震にこだわります。
住みやすいお家に仕上げます。
